盘扣的介绍和使用

发布时间:2021-06-02 09:21:00 点击:
您的位置:首页 > 新闻资讯 > 行业新闻
盘扣脚手架具有承载力高、结构稳定、安全可靠、安装拆卸方便、使用寿命长、易于管理等优点。广泛应用于桥梁、管道走廊、房屋建筑、地铁、大型工厂、大型舞台、体育场馆等公共建筑工程。
今天我们简单介绍一下盘扣脚手架架盘扣支撑架的搭设、施工、拆除及验收。

一 .安装盘扣支撑框架的安全要求
建筑结构的安全一直是各种工程实现过程中最重要的目标,尤其是公共建筑。需要保证建筑物在地震中仍能保证结构安全稳定。盘扣型支架安装的安全要求如下:
1、搭设必须按照批准的方案和现场交底的要求进行,严禁偷工减料,严格遵守搭设过程,不得将变形或矫正后的立杆作为施工材料。
2、在搭设过程中,现场必须有熟练的技术人员带班指导,并有安全员检查监督跟班。
3.架设过程中严禁自上而下交叉作业,应采取切实可行的措施,确保材料、配件、工具转移和使用的安全,并根据现场情况在交通道口和作业现场上下设置安全岗。
4.操作层的施工荷载应符合设计要求,不得超载。模板、钢筋等材料不得堆放在脚手架上。
5、脚手架使用期间,严禁拆除架体结构杆件,如需拆除必须报技术负责人批准,确定补救措施后方可实施。
6.脚手架应与架空输电线路保持安全距离。施工现场临时用电线路的架设和脚手架接地的防雷措施应按照现行行业标准《施工现场临时用电安全技术规范》(JGJ461)的有关规定执行。
7、高处作业规程:
(1)遇有六级以上大风、雨、雪、雾时,应停止脚手架的搭设和拆除。
(2)工人用梯子爬上爬下脚手架,不准用塔吊或吊车吊人上下。

盘扣类型支持系统的每个组件的名称
二、盘扣支撑架施工工艺
安装搭设盘扣型支撑架时,先安装立杆,再安装横杆,最后安装斜杆。基本框架单元形成后,整个支撑体系要展开。
盘扣支撑系统施工流程图
三、盘扣支撑架架设控制点

1.根据支撑架配置图上的尺寸正确放样。安装范围应根据设计图纸或甲方规定,随着支撑架的安装随时进行修正..

2.基础放样后,将可调底座放在相应位置。放置时注意底板,严禁使用底板不平的材料。底座扳手可以提前调整到离底板250mm左右的位置,方便架设时调整标高。将标准底座的主机套部分向上套在可调底座上,标准底座的下边缘应完全置于扳手受力面的凹槽内。将横杆浇铸头放入圆盘的小孔中,使横杆浇铸头的前端紧靠主机架的圆管,然后用斜楔穿过小孔进行紧固固定。
3.扫地杆架设好后,应将整个架体找平,确保架体在同一水平面上,架体轨道水平度偏差不得大于5毫米。可调底座调节螺杆的外露长度不应大于300毫米,底部水平杆作为扫地杆离地高度不应大于550毫米。
4.根据方案要求布置竖向对角线。根据规范要求,结合现场实际搭设情况,竖向斜向布置一般分为两种形式,一种是矩阵螺旋(即格构柱形式),另一种是“八形对称形式”(或“V形对称形式”)。具体实现主要基于方案。
5.根据架体的安装高度,调整并检查架体的垂直度。每一步架体(高1.5m)垂直度允许偏差为5 mm,架体整体垂直度允许偏差为50 mm或H/1000mm(H为架体整体高度)。

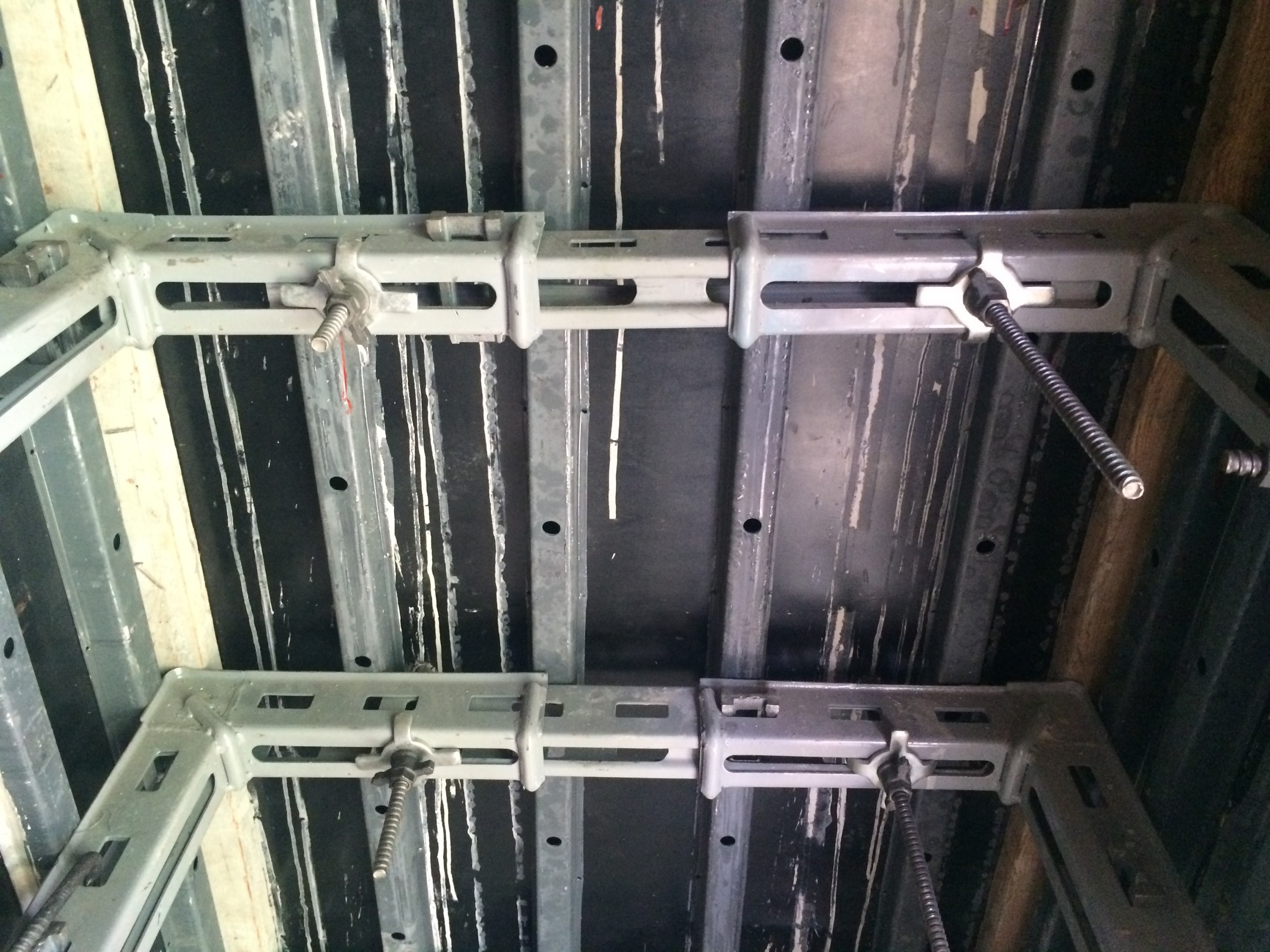

6.可调支架伸出顶部水平杆或双槽钢托梁的悬臂长度不得超过500mm,螺杆外露长度不得超过400mm。插入立杆或双槽钢托梁的可调支架长度不得小于200毫米。
7、架体抱柱、拉结等构造措施应符合程序要求。
四.盘扣支架阶段性检查和验收规范
安装高度达到设计高度要求后,浇筑混凝土前,应重点检查盘扣型支撑架的以下内容:
1、基础应符合设计要求,并应光滑牢固,立杆与基础之间应无松动、悬空现象;
2、架体的搭设三维尺寸应符合设计要求,搭设方法和对角线设置应符合规范;
3.可调支架和可调底座伸出水平杆的悬臂长度必须符合设计要求;
4.检查支撑架垂直对角线的针板是否要紧,是否与立杆平行;单杠的针板是否与单杠垂直;
5.检查各种钢筋的安装位置、数量和形式是否符合设计要求;
6.支撑架的所有销板必须处于锁定状态;悬臂位置应准确,各阶段的水平杆和垂直斜杆应安装齐全,销板应安装牢固,所有安全防护应到位;
7.水平安全网等相应安全措施满足专项施工方案要求;

8、搭设施工记录和质量检查记录应及时完整

拆除盘扣支撑架的注意事项

1、混凝土和预应力管道灌浆达到设计强度(应有强度报告),合格后方可拆架。
2.支撑架的拆除必须经验证,并符合《混凝土结构工程施工质量验收规范》(GB50204-2002)及其他相关规定。拆模时间必须严格控制。拆模前,必须提出拆模申请并获得批准。拆除架体时,应按照施工方案中设计的拆除顺序进行。
3.拆除支撑架前,应派专人检查支撑架上的材料和杂物是否清理干净。拆除支撑架前,必须划出安全区域,并设置醒目的警示标志。拆除架体时,要有专人看守,架体下方不得有人作业。
4.拆除时要遵循先上后下,先拆后拆,一步清的原则(即从挠度变形大的地方拆除)。拆除构件的顺序与安装的顺序相反,严禁上下同时进行。拆除顺序:采用全孔、多点、对称、均匀、缓慢的原则,从中跨到后跨,从中跨到两端对称支点逐步拆除支架。
5.分离面不允许上下台阶同时拆除或拆除,认真执行循环拆除,一步一个,一杆一个。
6.拆除支撑架时,为保持架体稳定,拆除的最小留置截面高宽比严禁大于3:1。
7.拆除钢管和扣件时,应将钢管和扣件分开,附着在钢管上的扣件不允许运至地面,也可将两根钢管同时拆下运至地面。
8、脚手架拆除时,应由外向内竖立、搬运,防止脚手架垃圾物体由内向外,从高处直接坠落。
9.卸料时,操作人员要将附件一件件传递到地面,禁止抛掷。
10、运至地面的构件应及时检查、维修和保养,清除杆件和螺纹上的污垢,严重变形时,要进行返修;备件经检验和校正后,应按品种和规格存放,并妥善保管。
11.拆杠时互相告知,协调操作。已经松动的杆件应及时拆除并运出,避免误撑误靠。

12、当天完成后,应仔细检查岗位周围的情况,如果发现有隐患,应及时修复或继续完成一个程序,一部分受限制,可以离开岗位。

摘要
盘扣支撑框架的所有构件均已序列化和标准化。根据施工实际需要,立杆盘扣节点间距按0.5m模数设置,横杆长度按0.3m模数设置,可形成多种框架尺寸,便于曲线布置。可建在斜坡或台阶式基础上,可支撑台阶式模板。

此外,盘扣支撑架可以临时用于其他用途,比如可以作为车辆的安全通道;可用于双排手脚架;可以快速搭建临时作业平台;它能配合钩环阶梯爬梯快速形成安全可靠的笼梯通道,方便人们上下;此外,它几乎可以取代普通钢管的所有用途。

盘扣支架作为一种新型支架,结构安全可靠,安装拆卸方便快捷,无零散配件,易于管理。与传统支架相比,它在工程安全质量和文明施工方面显示出明显的优势,得到了广泛的推广和应用。
